(Этот пример является продолжением Ситуации 7.1. "Mom's Tacos". Необходимо перед началом изучения этой ситуации перечитать текст, кроме вопросов к...
Расположенная в Таксоне, штат Аризона, компания Belle Tzell Cell производила аккумуляторные батареи одного стандартного размера для переносных...

Подписаться

Рассылки Subscribe.Ru
RSS лента с сайта Logistics-GR


Разместить рекламу на сайте






Задача по проектированию рационального графика выполнения работ (тяжелые грузы) (0060-014)

Font Size Larger Font Smaller Font
Рейтинг пользователей: / 0
ХудшийЛучший
Материал из категории  Задачи по логистике (транспорт, логистика)
15.01.2019 10:08

Ссылка на данный материал: Задача по проектированию рационального графика выполнения работ (тяжелые грузы). Номер задачи – 0060-014. Версия 01. [Электронный ресурс]. Разработка Интернет-версии: Горяинов А.Н., 2019. (режим доступа – www.logistics-gr.com )



Задача

Компания Zambracci Transport должна составить график выполнения шести работ, для которых требуется специальный кран, позволяющий поднимать тяжелые грузы. Как можно спроектировать рациональный график выполнения работ?



Виды работ

А

В

С

D

Е

F

Продолжительность выполнения, дней

12

8

4

16

2

10

Целевое завершение работы, дней (начиная с сегодняшнего)

12

40

44

48

4

20



Решение:

Самый простой способ решить эту задачу — воспользоваться некоторыми известными правилами принятия решений. Так, применение правила «первым пришел, первым обслужен» дает следующий график.



Работа

Продолжительность

Начало выполнения

Конец выполнения

А

12

0

12

В

8

6

20

С

4

10

24

D

16

12

40

Е

2

20

42

F

10

21

52



Видно, что работы завершатся на 52-й день. Любая последовательность работ приведет к тому же самому времени общего завершения, но работы можно выполнять в разной последовательности, если в качестве критерия использовать другие параметры. Мы можем, например, минимизировать среднее время нахождения в системе, если будем выполнять работы в последовательности «в первую очередь самые короткие». Это дает нам следующий график.



Работа

Продолжительность

Начало выполнения

Конец выполнения

Е

2

0

2

С

4

2

6

В

8

6

14

F

10

14

24

А

12

24

36

D

16

36

52



Среднее время нахождения в системе (которое равняется среднему времени окончания работ) составляет 134/6 = 22,3 дня по сравнению с 190/6 = 31,7 дня для варианта «первым пришел, первым обслужен». К 36-му дню этот график позволяет закончить пять видов работ, в то время как предыдущий график — только три.

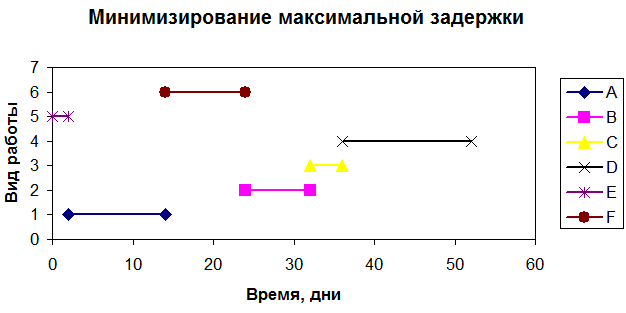

У нас нет полной информации, позволяющей составить график работ на основе их срочности, но мы можем минимизировать максимальную задержку, выполняя работы к тому дню, когда они должны быть закончены. Это дает нам следующий график.



Работа

Продолжи-тельность

Начало выполнения

Конец выполнения

Требуемый срок завершения

Задержка

Е

2

0

2

4

0

А

12

2

14

12

2

F

10

14

24

20

4

В

8

24

32

40

0

С

4

32

36

44

0

D

16

36

52

48

4



Это дает максимальную задержку в 4 дня для работ D и F и среднее время задержки в 10/6 = 1,7 дня.

Здесь мы воспользовались только тремя правилами составления графиков, но для достижения других целей мы можем применять множество других.



Вспомогательные материалы

Файл расчетов в Excel

 Z0060-014-01





Ссылка на файл ссылка







Тесты

1. Использование какого правила обслуживания дает наименьшее среднее время нахождения в системе:

А) «В первую очередь самые короткие работы».

Б) «Первым пришел, первым обслужен».

В) Не имеет значение какое правило использовать.



2. В каком случае возникает задержка в выполнении работы:

А) Конец выполнения работы (время) больше требуемого срока завершения.

Б) Продолжительность выполнения работы (время) меньше требуемого срока завершения.

В) Начало выполнения работы (время) меньше продолжительность выполнения работы (время).



Источники:

1. Уотерс Д. Логистика. Управление цепью поставок: Пер. с англ. — М.: ЮНИТИ-ДАНА, 2003. – С.238-239 (503 с.)




Последние похожие материалы:
Более поздние похожие материалы:

Обновлено 22.01.2019 13:44


Последние новости на сайте

Пусть вас не прельщает цена машины на аукционе. Это наименьшая из всех трат. На оплату услуг посредников, транспортировки и таможенного...
Представлены наиболее интересные посты за январь 2021 года (34 поста). Посты размещаются в группе на Фейсбук «Теория и практика логистики и...

Авторский сайт в сфере логистики Logistics-GR

Пример материалов из категории "Задачи по логистике"

Определить оборот вагона, если известно, что расстояние перевозки = 500 км, средний простой вагона на одной технической станции = 2 ч,...
Определим оптимальный размер партии заказываемых запасных частей по формуле Уилсона,...

Facebook-страница

Фрагмент из задачи

Определим оптимальный размер партии заказываемых запасных частей по формуле Уилсона,...
Основной завод компании J&R Softdrink занимающийся разливом по бутылкам имеет мощность 80000 л в день и работает без выходных....





Подписка на RSS-ленту

RSS лента с сайта Logistics-GR

Группа на Linkedin

(более 4000 участников)

Группы на Facebook

Кафедра транспортных технологий и логистики (группа на facebook)

Сайт кафедры  Кафедра ТТЛ

Сайт университета  ХНТУСХ



Узнать о проекте Logistics-GR

 youtube-канал



Результаты тестов

Последние результаты
<-->Стоит ли Вам выбирать профессию менеджера по логистике? 59.00 %
<-->Стоит ли Вам выбирать профессию менеджера по логистике? 66.00 %
<-->Стоит ли Вам выбирать профессию менеджера по логистике? 76.00 %
Перейти к тестам
Проект работает
12 years, 0 months, 1 days.

Определить количество автомобилей для перевозки 500 т груза, если известно, что для перевозки используется автомобиль...
Выбрать тип транспортного средства для организации перевозок по критерию «приведенные...
Рассчитайте полезную площадь формовочных материалов способом нагрузки на 1 м2, если нагрузка на 1 м2 пола составляет 5 т; а величина...
Обосновать оптимальное число погрузчиков, необходимое для загрузки автомобилей, прибывающих на склад (базу) по следующим...
Стратегическое управление логистикой — деятельность, связанная с постановкой целей и задач логистической системы предприятия и с поддержанием...
Другой способ оценки конкурентоспособности компании — оценка конкурентоспособности производителя «методом профилей». Он базируется на положениях теории...
Известно, что процесс перевозки грузов представляет собой систему массового обслуживания, для которой характерны следующие особенности: моменты прибытия...
На рис. 3.17 приведен график зависимости затрат от размера зоны сервиса.
Для многих видов продуктов в качестве предварительного показателя спроса на него мы можем использовать численность населения в регионе. Так, численность...
Hotpoint — крупный поставщик бытовых электроприборов из Великобритании, принадлежащий General Electric. В 1988 г. компания действовала как независимая,...
International Business Systems — самый крупный международный продавец программного обеспечения, применяемого для управления цепями поставок. Ее акции...
Типография «Picket Fence» находится в Москве (Цветной бульвар, д. 24/2). Это небольшое предприятие, в нем работает 15 человек, обслуживающих две печатные...

Logistics-GR - теория и практика логистики и транспорта

Copyright © 2009 - 2021. При использовании материалов сайта - гиперссылка обязательна. All Rights Reserved. По всем вопросам обращаться - email

Рассылка 'RSS лента с сайта Logistics-GR' Баннер
