Главная Задачи по логистике Задача по определению времени оправки заказа на поставку комплектующих (кухонные столы) (0060-015)

Фрагмент из кейса

Российская компания занимается поставками на рынок галантерейной продукции импортного производства. Поставки осуществляются из стран Западной Европы и...
Г-жа Дениз Зидель, менеджер по корпоративным закупкам компании Saucy Foods Limited (SFL) намеревалась выступить с предложением о производстве горчицы на...

Задача по определению времени оправки заказа на поставку комплектующих (кухонные столы) (0060-015)

Font Size Larger Font Smaller Font
Рейтинг пользователей: / 1
ХудшийЛучший
Материал из категории  Задачи по логистике (транспорт, логистика)
15.01.2019 10:16

Ссылка на данный материал: Задача по определению времени оправки заказа на поставку комплектующих (кухонные столы). Номер задачи – 0060-015. Версия 01. [Электронный ресурс]. Разработка Интернет-версии: Горяинов А.Н., 2019. (режим доступа – www.logistics-gr.com )



Задача

Компания Semple-Brown собирает кухонные столы, закупая для этого ножки (4 шт. на стол) и столешницы. Время выполнения заказов на ножки и столешницы составляет соответственно 2 и 3 недели, а сборка — одну неделю. Компания получила заказ на 20 столов, которые должны быть доставлены в 5-ю неделю периода планирования, и 40 столов — в 7-ю неделю. В настоящее время у нее в запасе имеется 2 готовых стола, 40 ножек и 22 столешницы. Когда компания должна отправлять заказы на поставку ей комплектующих?





Решение:

Поступившие заказы определяют следующий производственный график выпуска готовых столов, соответствующий валовой потребности для единиц уровня 0. Вычитая текущий запас готовых столов, мы получаем чистую потребность. Затем, учитывая неделю на сборку, определяем время выполнения каждого заказа.



Уровень 0 — кухонные столы

Неделя

1

2

3

4

5

6

7

Валовая потребность









20



40

Исходный запас

2

2

2

2

2





Чистая потребность









18



40

Начало сборки







18



40



Плановое завершение









18



40



Плановое завершение показывает число столов, имеющихся в наличии в конкретную неделю и соответствует количеству столов, сборка которых началась неделей раньше.

Мы уже приводили спецификацию на материалы для этого пример, на рис. 7.2.



Z0060-015-01

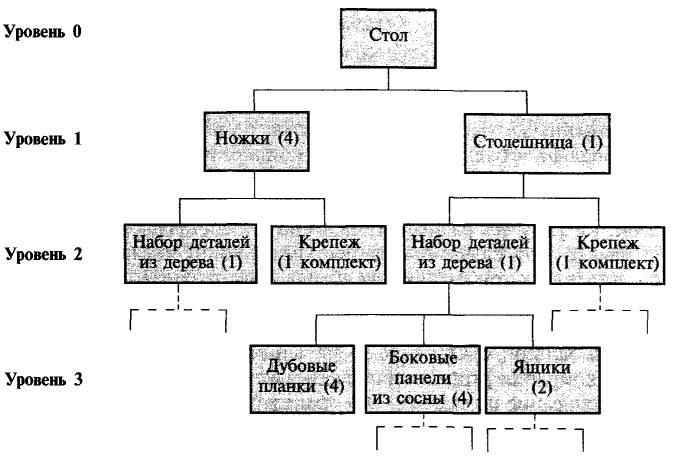

Рис. 7.2. Часть спецификации на материалы для изготовления стола



Теперь мы можем воспользоваться этой спецификацией совместно с планом по сборке и определить валовую потребность в единицах уровня 1 — ножках и столешницах. В 4-ю неделю чистая потребность составляет 18 столов, что эквивалентно валовой потребности 18 х 4 = 72 ножки и 18 х 1 = 18 столешниц. Поэтому мы может определить валовую потребность в материалах уровня 1 в следующем виде:



- ножки: 18 х 4 = 72 в 4-ю неделю и 40 х 4 = 160 в 6-ю неделю;

- столешницы: 18 в 4-ю неделю и 40 в 6-ю неделю.



Вычитая имеющийся запас из валовой потребности, получим чистую потребность. Чтобы гарантированно иметь комплектующие вовремя, их следует заказать с учетом времени выполнения, т.е. за 2 недели — ножки и за 3 недели — столешницы.



Уровень 1 — ножки

Неделя

1

2

3

4

5

6

7

Валовая потребность







72



160



Исходный запас

40

40

40

40







Чистая потребность







32



160



Начало сборки (заказ)



32



160







Плановое завершение







32



160





Уровень 1 — столешницы

Неделя

1

2

3

4

5

6

7

Валовая потребность







18



40



Исходный запас

22

22

22

22

4

4



Чистая потребность











36



Начало сборки (заказ)





36









Плановое завершение











36





Поскольку следующих уровней материалов в данном случае нет, мы можем составить окончательное расписание:

- 2-я неделя: заказать 32 ножки;

- 3-я неделя: заказать 36 столешниц;

- 4-я неделя: заказать 160 ножек и собрать 18 столов;

- 6-я неделя: собрать 40 столов.



Тесты

1. Как повлияет увеличение запасов материалов в два раза на сроки заказа комплектующих:

А) Сроки заказа не изменятся.

Б) Сроки заказа следует осуществлять раньше.

В) Сроки заказа следует осуществлять позже.



2. Как определяется чистая потребность в материалах (изделиях):

А) Валовая потребность минус исходный запас.

Б) Исходный запас плюс плановое завершение.

В) Начало сборки плюс время выполнения заказов.



Источники:

1. Уотерс Д. Логистика. Управление цепью поставок: Пер. с англ. — М.: ЮНИТИ-ДАНА, 2003. – С.251-253 (503 с.)




Последние похожие материалы:
Более поздние похожие материалы:

Обновлено 15.01.2019 10:23


Последние новости на сайте

ринок продовжує змінюватися: коливання ставок, перерозподіл судових потужностей та нові вимоги до документації безпосередньо впливають на терміни та...
Якщо зима у вашому регіоні мʼяка, дороги регулярно чистять, а більшість поїздок проходить у місті, то європейська зимова гума буде оптимальним...

Авторский сайт в сфере логистики Logistics-GR

Пример материалов из категории "Задачи по логистике"

Автомобиль грузоподъемностью 5 т совершил три ездки: за первую он перевез 5 т на 30 км, за вторую — 4 т на расстояние 25 км и за...
За период 1999—2004 гг. известен динамический ряд объема перевозок грузов с регионального склада (табл. 1.5). Сделайте прогноз...

Facebook-страница

Фрагмент из задачи

Определить выгодность применения автомобиля грузоподъемностью 5,0 т по сравнению с автомобилем 4,0 т при следующих условиях:...
Определить: коэффициент использования грузоподъемности вагона (), коэффициент вместимости вагона (), коэффициент тары в вагоне (),...



Группа на Linkedin

(более 4000 участников)

Группы на Facebook



Узнать о проекте Logistics-GR

 youtube-канал



Результаты тестов

Последние результаты
<->(Лог-М) Тема 01. Основні поняття логістики (27 тест.завдань) 51.85 %
<->(Лог-М) Тема 11. Транспортна логістика (15 тест.завдань) 26.67 %
<-->Стоит ли Вам выбирать профессию менеджера по логистике? 64.00 %
Перейти к тестам
Проект работает
17 years, 0 months, 5 days.
При транспортировке груза из Индии до Новосибирска может испортиться или быть украдена часть груза на сумму 85 тыс. руб. Собственные...
В цепи поставок выполняется 11 видов деятельности, последовательность которых представлена в следующей таблице. Составьте диаграмму...
Определить оборот вагона, если известно, что расстояние перевозки = 500 км, средний простой вагона на одной технической станции = 2 ч,...
Определить некоторые валютные и финансовые показатели работы судна в плановом и фактическом рейсе. Исходные данные приведены в табл....
В общем случае последовательность проектирования распределительной системы предусматривает выполнение следующих этапов: - постановка стратегических целей...
При определении норм товарных запасов используют три группы методов: - эвристические, - методы технико-экономических расчетов - и...
Существуют определенные меры по оптимизации транзита: а) железнодорожным транспортом: - нахождение разумного баланса между государственным...
Таким чином, сукупні витрати, що пов'язані із створенням та утриманням запасів, — це сума витрат, величина яких змінюється як у прямій, так і в зворотній...
Каждый книжный магазин имеет структуру (или, по крайней мере, должностное лицо), организующую логистический процесс закупок. В Торговом доме (ТД)...
Группа The Schenker Group была создана в Германии более чем 125 лет назад и с тех пор работает на международной арене. Потребителей из 1000 точек...
Магазин «Книжный мир» (г. Саров Нижегородской области) начал свою деятельность в 1994 г., и в настоящее время его штат составляют 17 человек (в том числе...
В 1962 г. Сэм Уолтон (Sam Walton) открыл дисконтный магазин в г. Роджерсе, шт. Аризона. Его заведение привлекало покупателей низкими ценами, широким...

Logistics-GR - теория и практика логистики и транспорта

Copyright © 2009 - 2025. При использовании материалов сайта - гиперссылка обязательна. All Rights Reserved. По всем вопросам обращаться - email
